图盛集团:深夜“双跨”杭温铁路攻坚 助推“动车所+综合产业园”建设

字体:

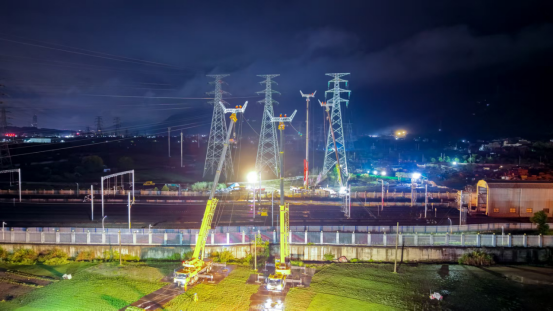

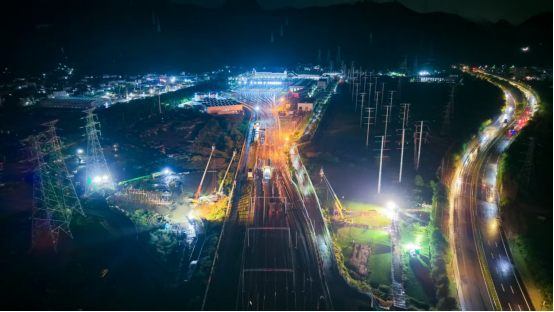

  923日凌晨130分,温州市瓯海区潘桥街道杭温铁路沿线灯火通明,图盛集团温州电建公司50余名电力施工人员整齐列队,进入220千伏海丽、海呈线作业区,开展高压线路迁改施工动车所+综合产业园落地及杭温高铁建设提供关键保障。

  据悉,由于杭温铁路和市域轨道S1线运行特殊性,架线施工必须等待轨道部门天窗时间,留给施工窗口仅为凌晨130-3点。此次整体夜间施工需要持续到11月,全部都是在凌晨开展,第一阶段我们是连续两个夜间施工拆除14根线。现场负责人冯伟介绍。

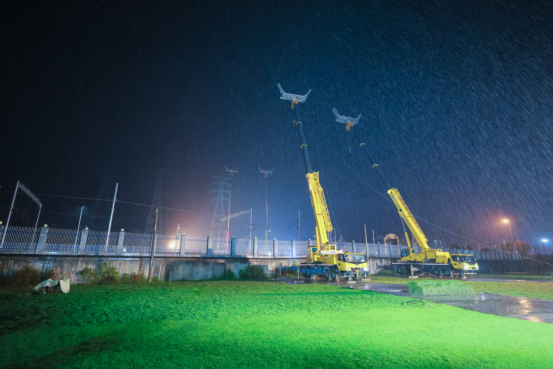

  铁路部门已确认封锁,施工开始对讲机中传来指令。在耐张塔上作业人员利用卡线器固定导地线,人员出线,解开金具与耐张线夹连接处,回到塔上后,随着绞磨机有节奏的声响,旧导线缓慢下落至检修平台。接应人员迅速用迪尼玛牵引绳将导线开断点两侧牢固连接,在地面人员配合下实施无张力开断后与牵引绳连接至地面进入松线制动器。随后,地面人员配合吊车检修平台上作业人员向1号塔方向进行松线,地面人员人力牵引,待导地线落地后,用尼龙绳连接牵引绳回牵S1线围栏后解开连接点回收尼龙绳。地面配合人员同步进行落地导地线回收工作,为后续施工奠定基础。

  此次电力迁改是杭温高铁温州南动车所建设的配套工程该规划以TOD综合开发为导向,对温州南动车所及周边地块约65公顷用地进行上盖开发,将南动车所片区打造为以现代物流、商贸服务、农旅体验为主导功能的综合片区,成为温州的陆港枢纽,未来绿谷李俐 陈豪/温州图盛集团/供图
